Umbau 2019 – Tagebuch

Im Winter 2018/2019 wurden rund 3 Millionen Euro in das Stift Dürnstein investiert. Bis dahin der Öffentlichkeit nicht zugängliche Räumlichkeiten wurden geöffnet und nebenbei behutsam renoviert. Es entstand die Museumslandschaft „Entdeckung des Wertvollen“.

Ende Bauwoche DREIUNDZWANZIG

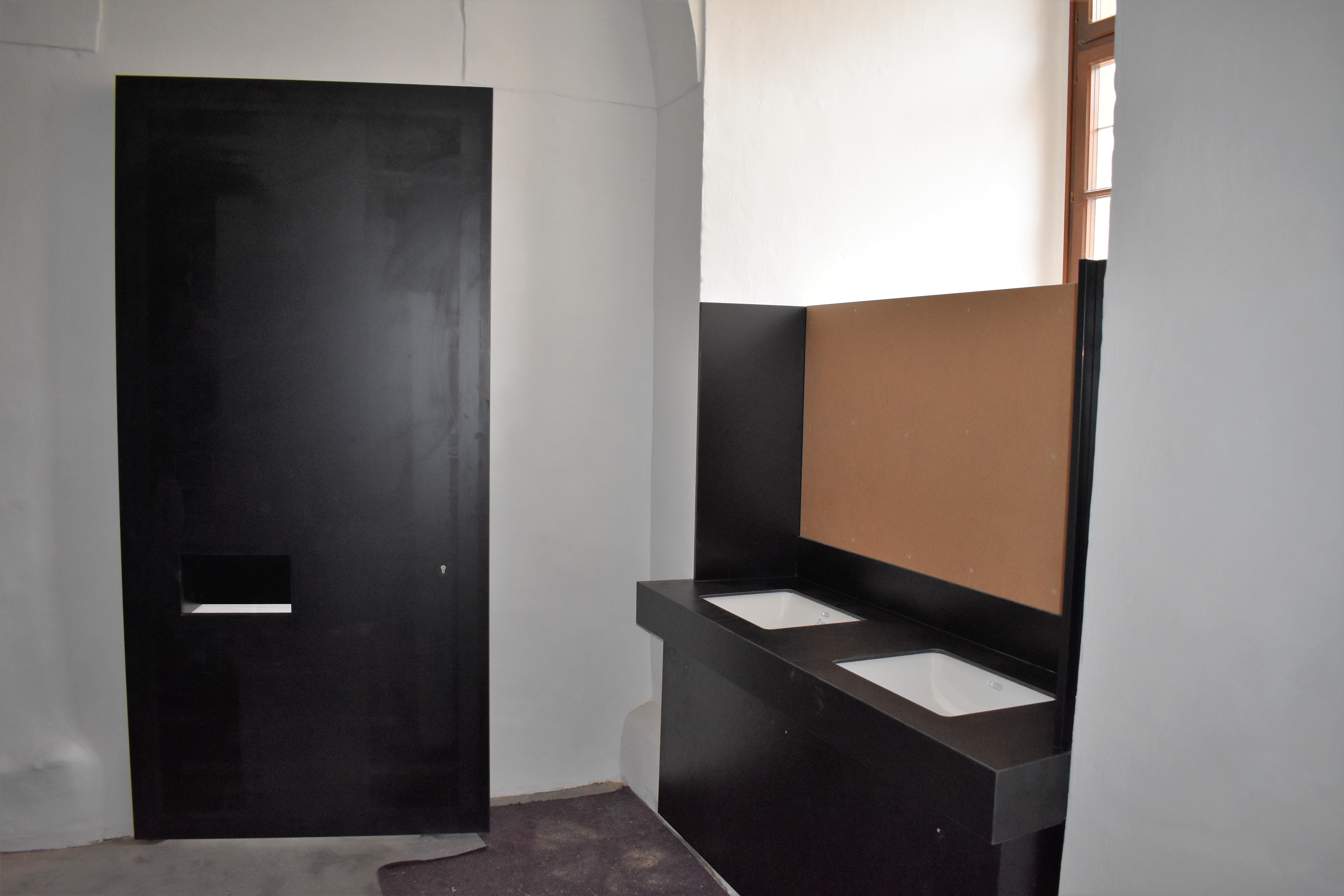

Bautag 160

Viel ist geschehen in den letzten Tagen: die neuen WC-Anlagen nehmen Gestalt an, die Schließkästen/Garderobe ist montiert, in der Säulenhalle werden die Einbauten immer mehr, im Kassen-/Shopbereich ist die Theke (fast) fertig, das Geländer zur Altane ist befestigt und im Bereich "das Schöne" werden bereits die Lichtschienen in Position gebracht - WOW!

Weiterlesen

Mitte Bauwoche ZWEIUNDZWANZIG

Bautag 149

Es ist vollbracht - der neue Boden darf (vorsichtig) betreten werden und die Ausbauarbeiten können beginnen!

Weiterlesen

Mitte Bauwoche EINUNDZWANZIG

Bautag 142

Überall wird gehämmert, gestrichen, gemauert,.... Der neue Bereich bekommt seinen Boden und darf für ein paar Tage nicht betreten werden.

Weiterlesen

Ende Bauwoche ZWANZIG

Bautag 138

Beton, Beton, Beton - alle Fundamente, auch jenes für den Lift, werden gegossen. Die Arbeiten für den Boden im "neuen Bereich" haben begonnen. Erster Schritt: Abschleifen! Im ersten Stock arbeiten die Elektriker am neuen Installationsplan und im Halbstock beenden die Maler ihre Arbeiten....

Weiterlesen

Ende Bauwoche NEUNZEHN

Bautag 130

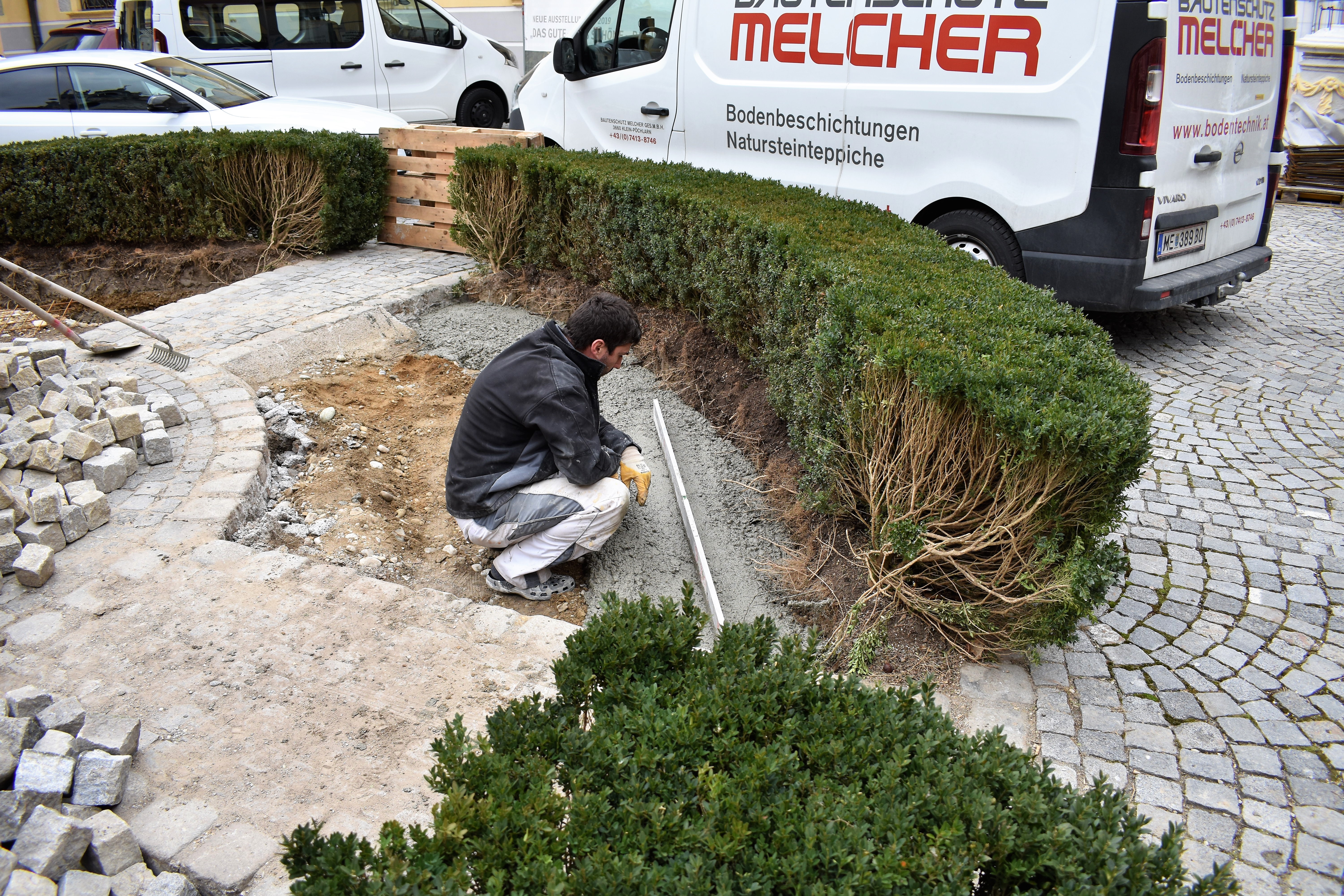

Im Innenbereich arbeitet der Tischler an der Instandsetzung der Fenster und die Restauratoren verfugen in der Sakristeitreppe….Diese Woche lag aber der Hauptfokus auf den Außenbereich: die Fundamente für die Infostelen wurden gegraben, die Basis für das zukünftige Zu- & Austrittsgate betoniert und der Bereich um den Brunnen neu gestaltet. Die Rosen und der Buchs wurden ausgegraben und werden nun mit einer Pflasterung ersetzt.

Weiterlesen

Mitte Bauwoche ACHZEHN

Bautag 122

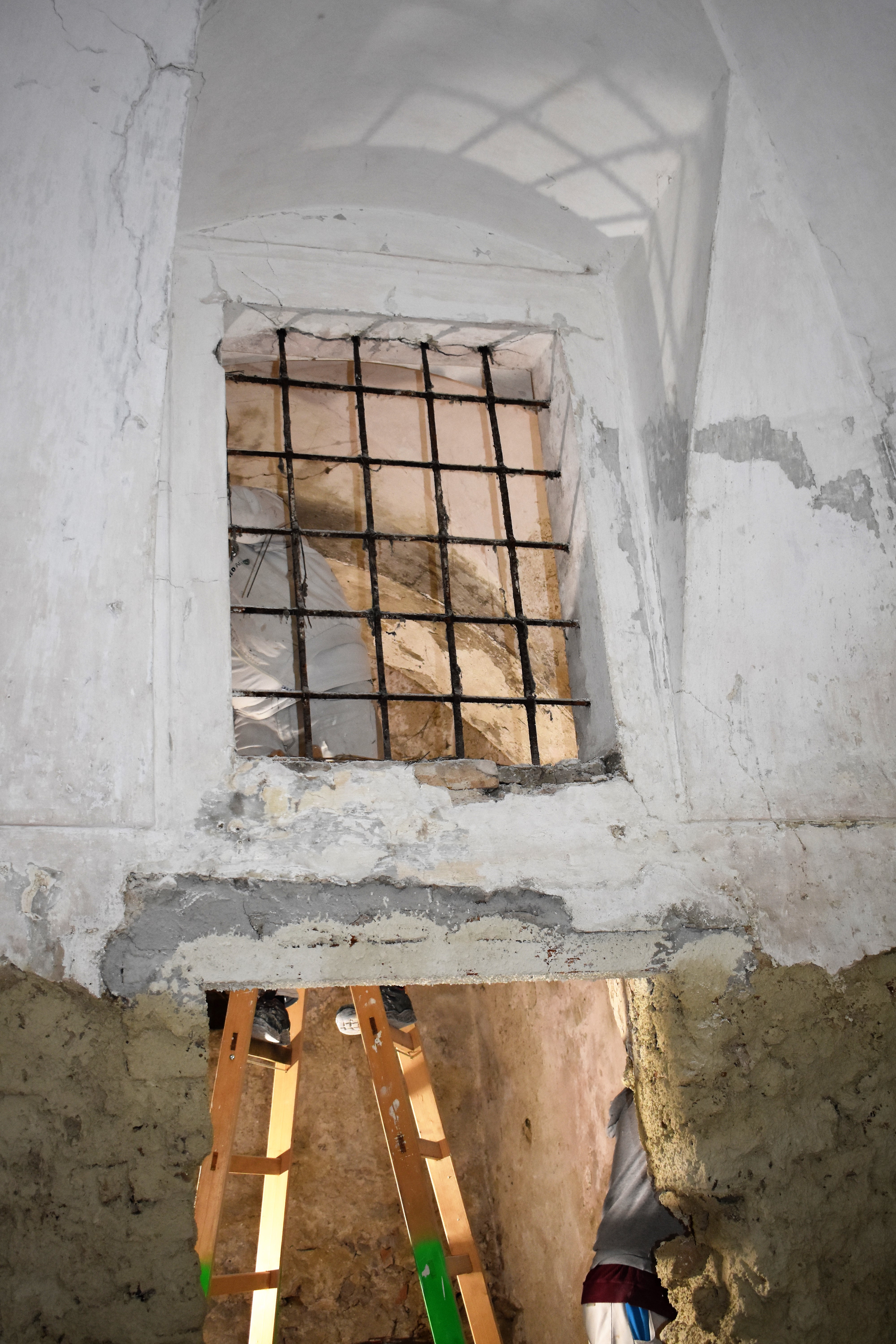

Die Vorbereitungen für den Lifteinbau haben begonnen. Es wird ein Außenlift und so werden zwei Fenster entfernt um Platz für die Lifttüren zu machen. Der Liftstandort ist im zukünftigen Andachtshof und verbindet das Hofniveau mit dem Halbstock und 1. Stock.

Weiterlesen

Ende Bauwoche SIEBZEHN

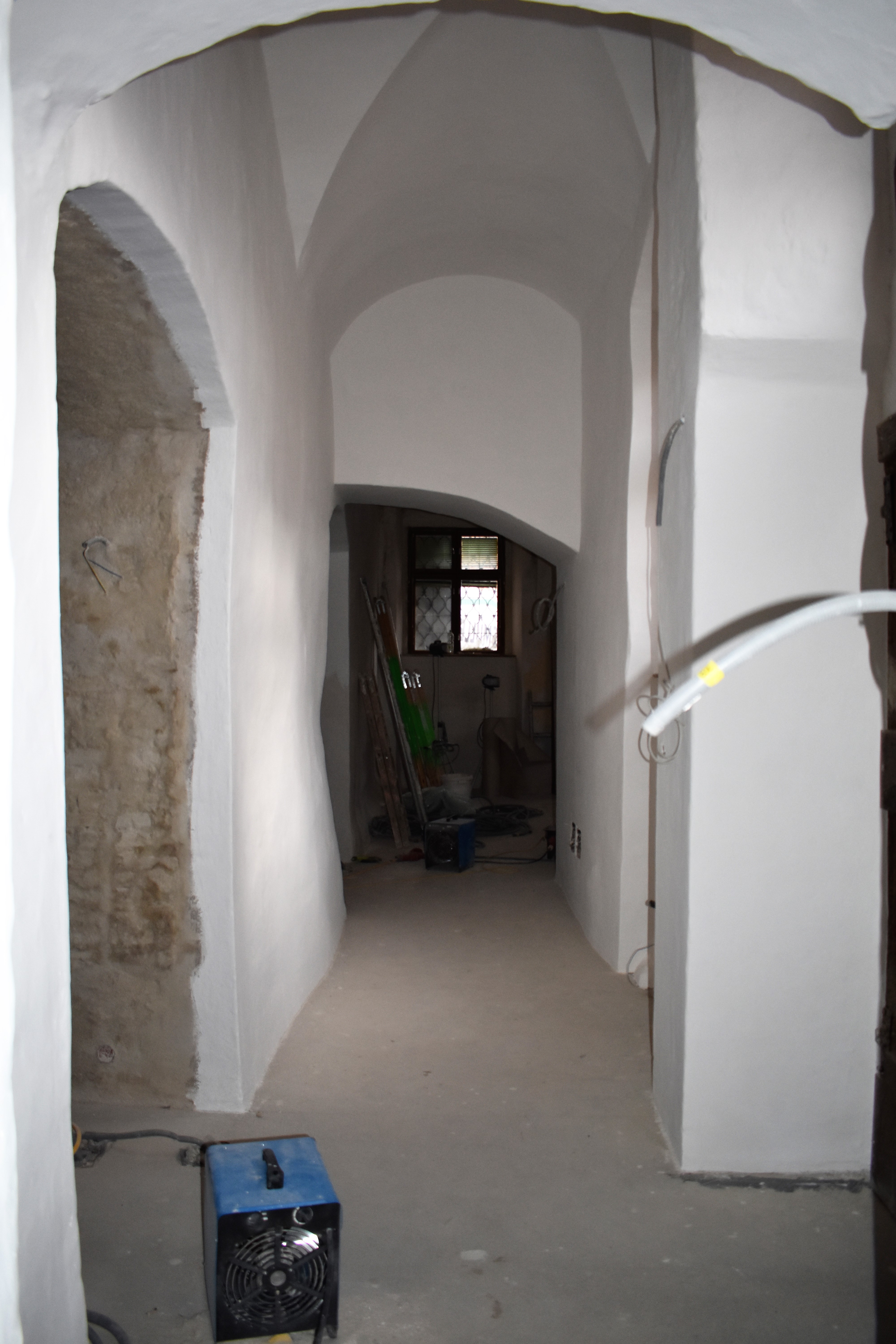

Bautag 119

An allen Ecken des Stiftes wird gearbeitet: die Maler streichen fleißig im Nordtrakt, die Bauarbeiter leisten Vorarbeiten im Bereich der Sakristeistiege und kümmern sich gleichzeitig um die Grube für das Liftfundament. Auch bekam der zukünftige Präsentationsraum für den Jubiläumskelch einen Estrich. Die Installateure und die Elektriker stellten den Technikraum fertig und so kann ab Montag die Fußbodenheizung in der gotischen Säulenhalle in Betrieb genommen werden. Nur noch 2 Monate bis zur Eröffnung!

Weiterlesen

Ende Bauwoche SECHZEHN

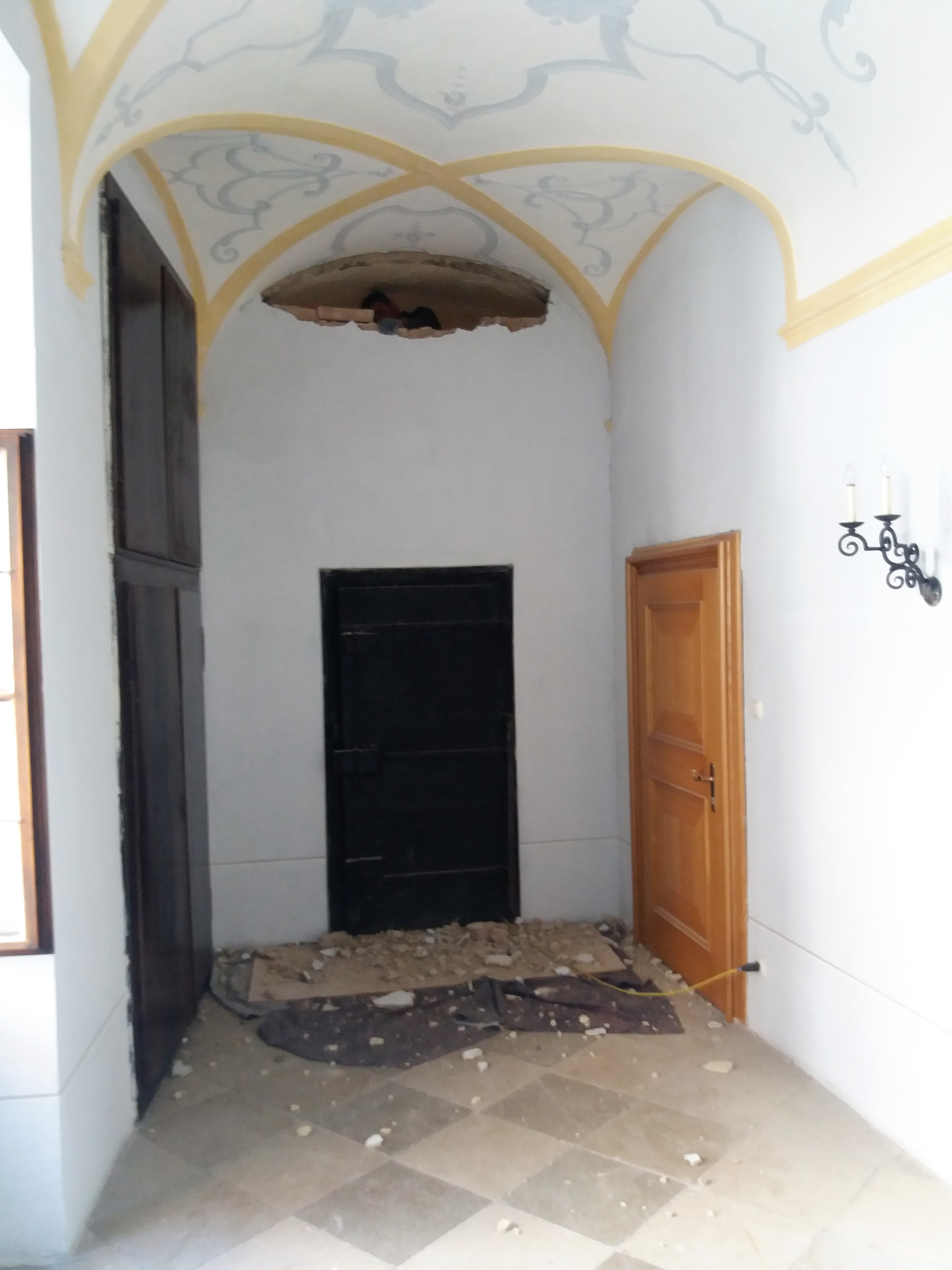

Bautag 109

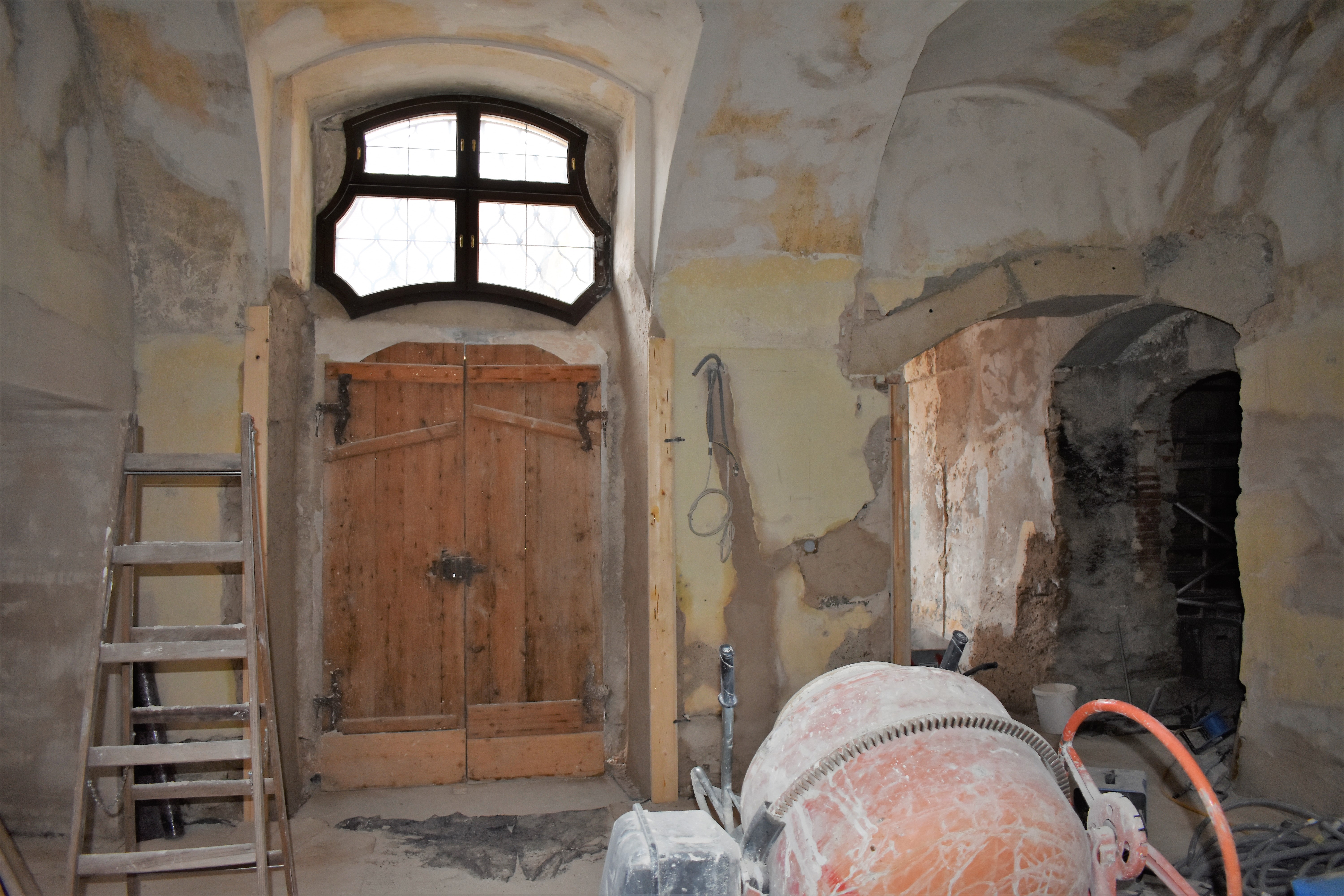

In dieser Woche verlagerten sich die Bauaktivitäten "vor" die Kirche: im ersten Stock wurde die Wand zwischen Kirchen- und Ausstellungsbereich teilweise abgetragen, nun kann der Stuck restauriert werden. Im Seitenhof vor der Kirche begannen die Arbeiten am zukünftigen Aussenlift. Im zukünftigen Shop- und Kassenbereich sind weiter die Maler tätig.

Weiterlesen

Einführung ins Ausstellungskonzept

Heute wurde der Führungsleitfaden für die neue Ausstellung "Entdeckung des Wertvollen" rund 40 interessierten Austria Guides präsentiert. Zwei weitere solche Veranstaltungen folgen im März...

Weiterlesen

Mitte Bauwoche FÜNFZEHN

Bautag 101

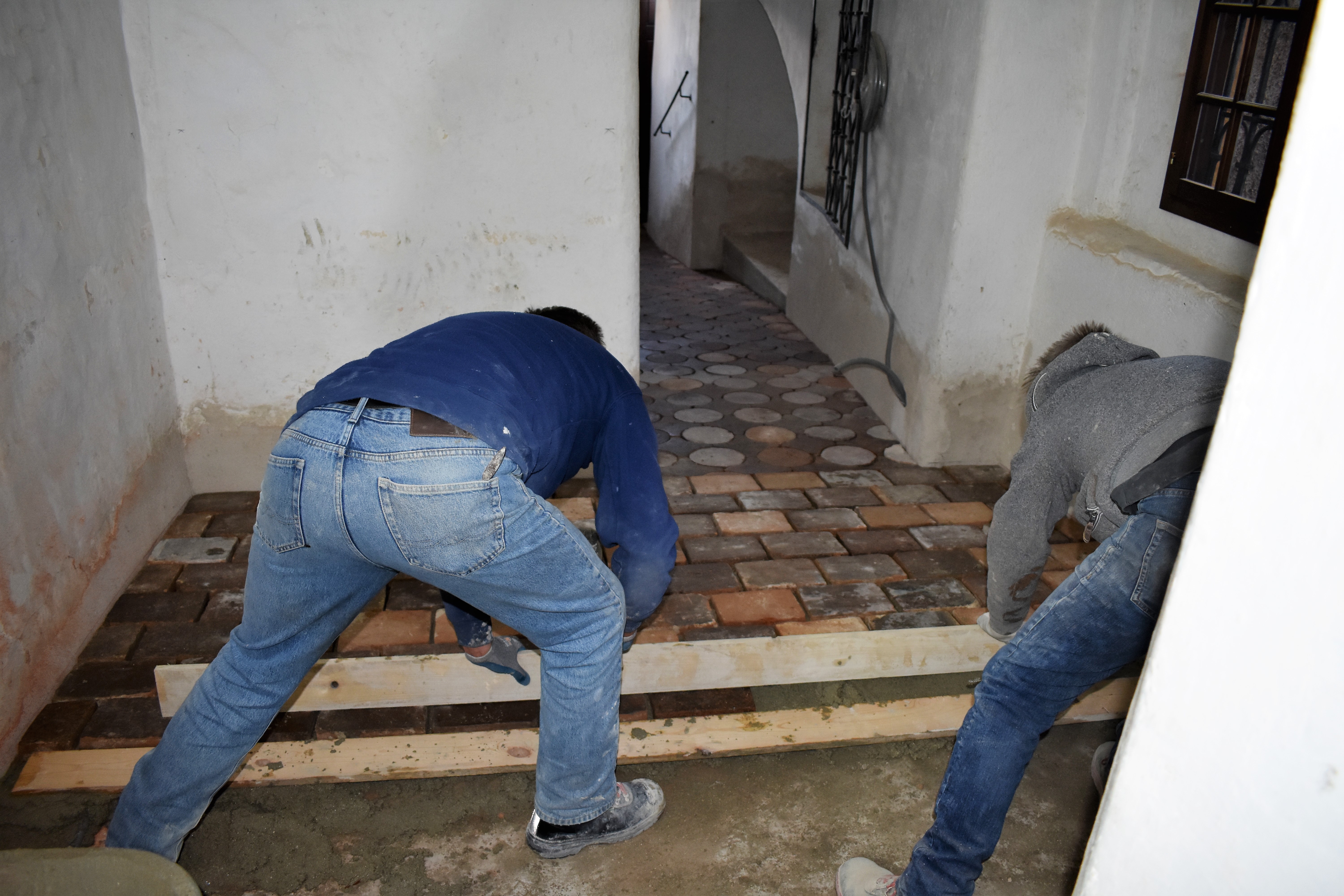

Es ist geschafft - die Donauterrasse ist barrierefrei zu erreichen! Jetzt fehlt nur noch der Lift um in das Hochparterre zu kommen....

Weiterlesen

Ende Bauwoche VIERZEHN

Bautag 95

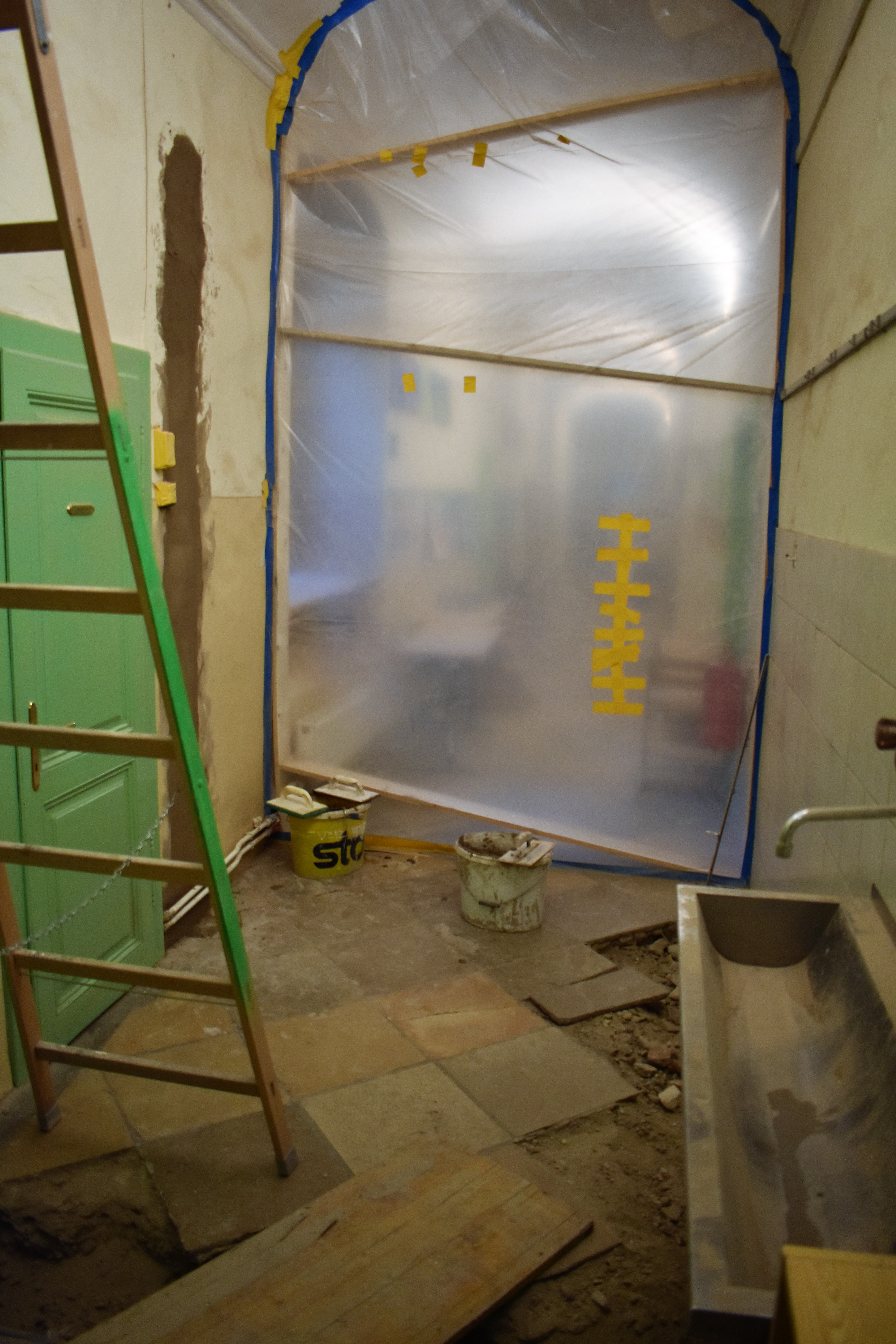

Die Semesterferien der Schule wurden genutzt um Leitungen zu erneuern und "eine Rohrverbindung" zwischen Erdgeschoß und Dachboden zu schaffen: das Abluftrohr für die Gastherme ist somit fachgerecht verbaut! Auch wurden die Fenster in der Säulenhalle und zukünftigen WC-Anlagen eingebaut....

Weiterlesen

Ende Bauwoche DREIZEHN

Bautag 89

Knapp 3 Monate sind seit dem Baustart vergangen und das Ergebnis ist beachtlich; ein herzliches Dankeschön an ALLE!!!!! Im Februar beginnt die Adaptierung des "alten" Ausstellungsbereiches. Hauptfokus wird vorerst auf Elektroinstallationen sein....

Weiterlesen

Anfang Bauwoche ZWÖLF

Bautag 78

….die Arbeiten der Vorwoche werden fortgesetzt. Und mittlerweile ist auch nicht mehr "nur" Fantasie notwendig um sich das neue Raumkonzept vorzustellen (o:

Weiterlesen

Mitte Bauwoche ELF

Bautag 72

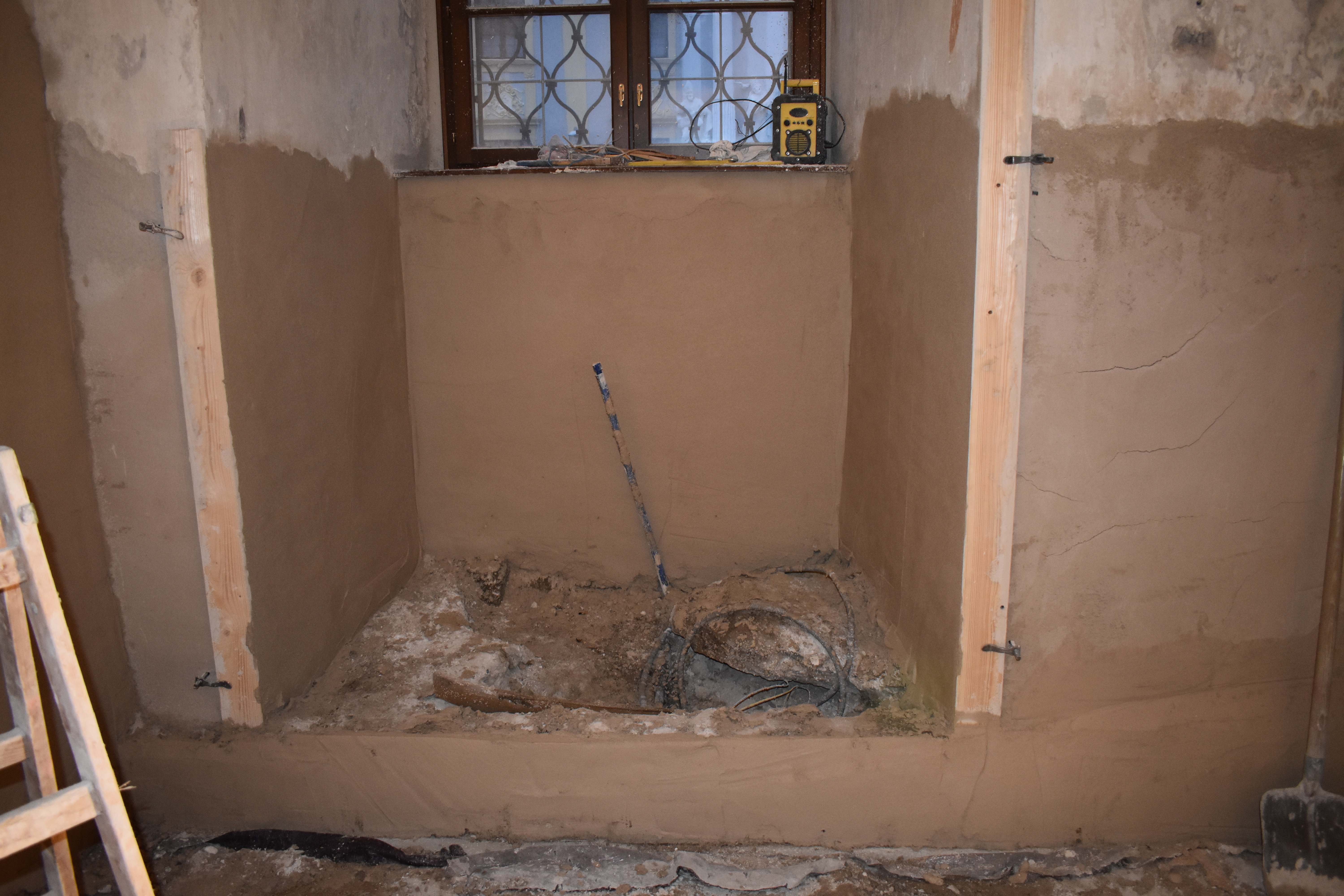

In der zukünftigen WC-Anlage wird der Verputz ergänzt und die Wände für den Anstrich vorbereitet. Die Bauarbeiter arbeiten weiter am barrierefreien Zugang der Donauterrasse....

Weiterlesen

Mitte Bauwoche ZEHN

Bautag 66

Nach 2 Wochen Weihnachtspause herrscht auf der Baustelle wieder reges Treiben. Der Estrich ist "trocken" und mit Holzplatten geschützt. Die Bauarbeiter erledigen Ausbesserungsarbeiten an den Wänden, die Maler richten sich ein und der Restaurator arbeitet am historischen Verputz.

Auch wurde mit dem Bau des barrierefreien Zugangs der Donauterrasse begonnen....

Weiterlesen

Ende Bauwoche SIEBEN

Bautag 46

Der letzte Akt für 2018 - der Estrich! Es ist geschafft, heute wurde noch der Estrich fertiggestellt und so kehrt nun "Weihnachtsruhe" auf der Baustelle ein. Am 7. Jänner geht es mit dem Innenausbau weiter....

Weiterlesen

Ende Bauwoche SECHS

Bautag 39

Nachdem der Styroporbeton aufgebracht war und "kurz" trocknen durfte, wurde mit der Verlegung der Fussbodenheizung begonnen. Auch wurden die Maurerarbeiten am Durchgang Shop/Kassa zur gotischen Säulenhalle fortgeführt und die Firma Dormakaba installierte die Unterkonstruktion für die Zutrittgates. Nächste Woche ist dann der Estrich an der Reihe...

Weiterlesen

Mitte Bauwoche FÜNF

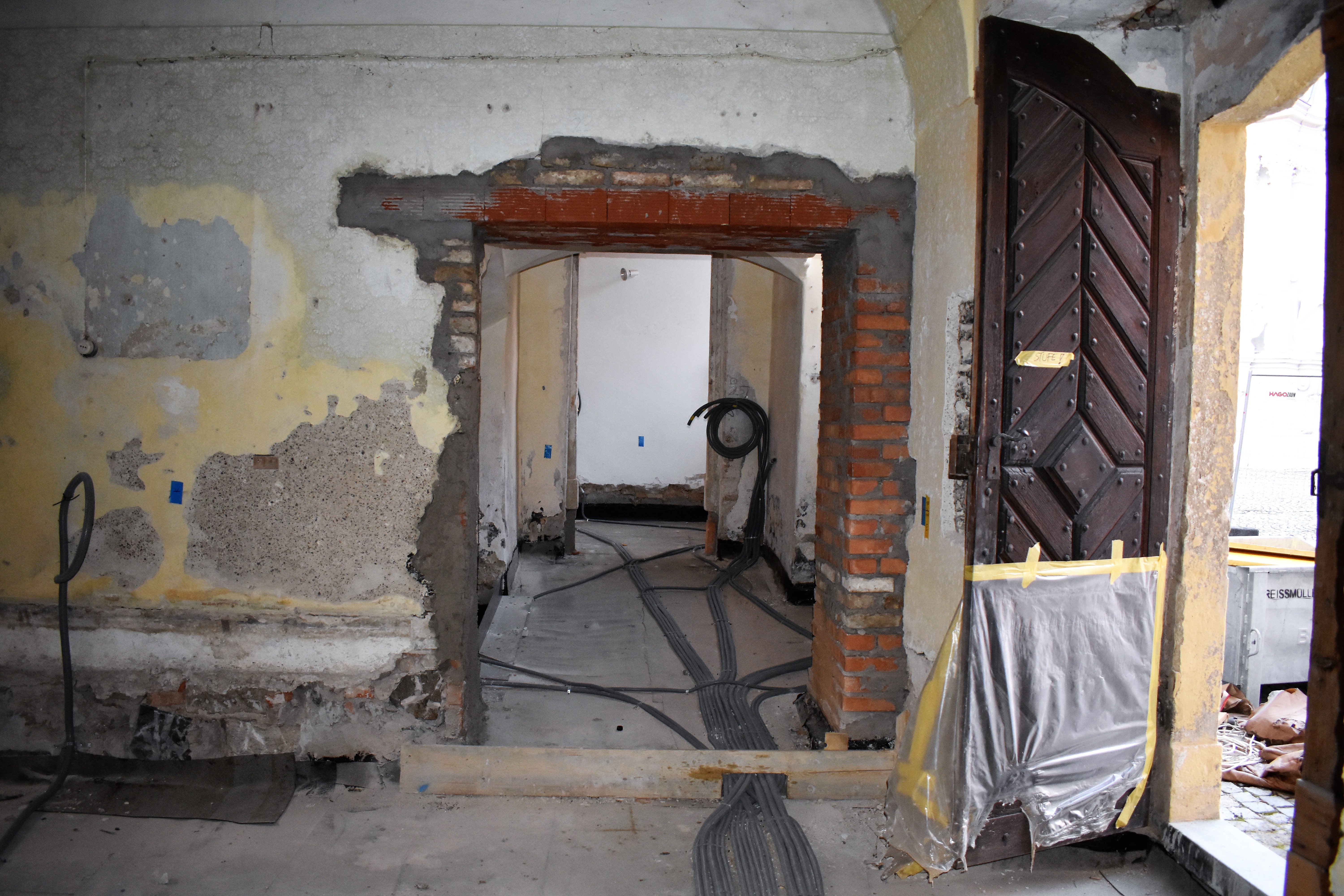

Bautag 31

Ein herzliches Dankeschön an REISSMÜLLER BAU, ELEKTRO KÖNIG und INSTALLATION FISCHER; alle Leitungen im Fußboden sind termingerecht verlegt, die Durchbrüche gemacht und so kann der Styroporbeton aufgebracht werden.

Weiterlesen

Anfang Bauwoche VIER

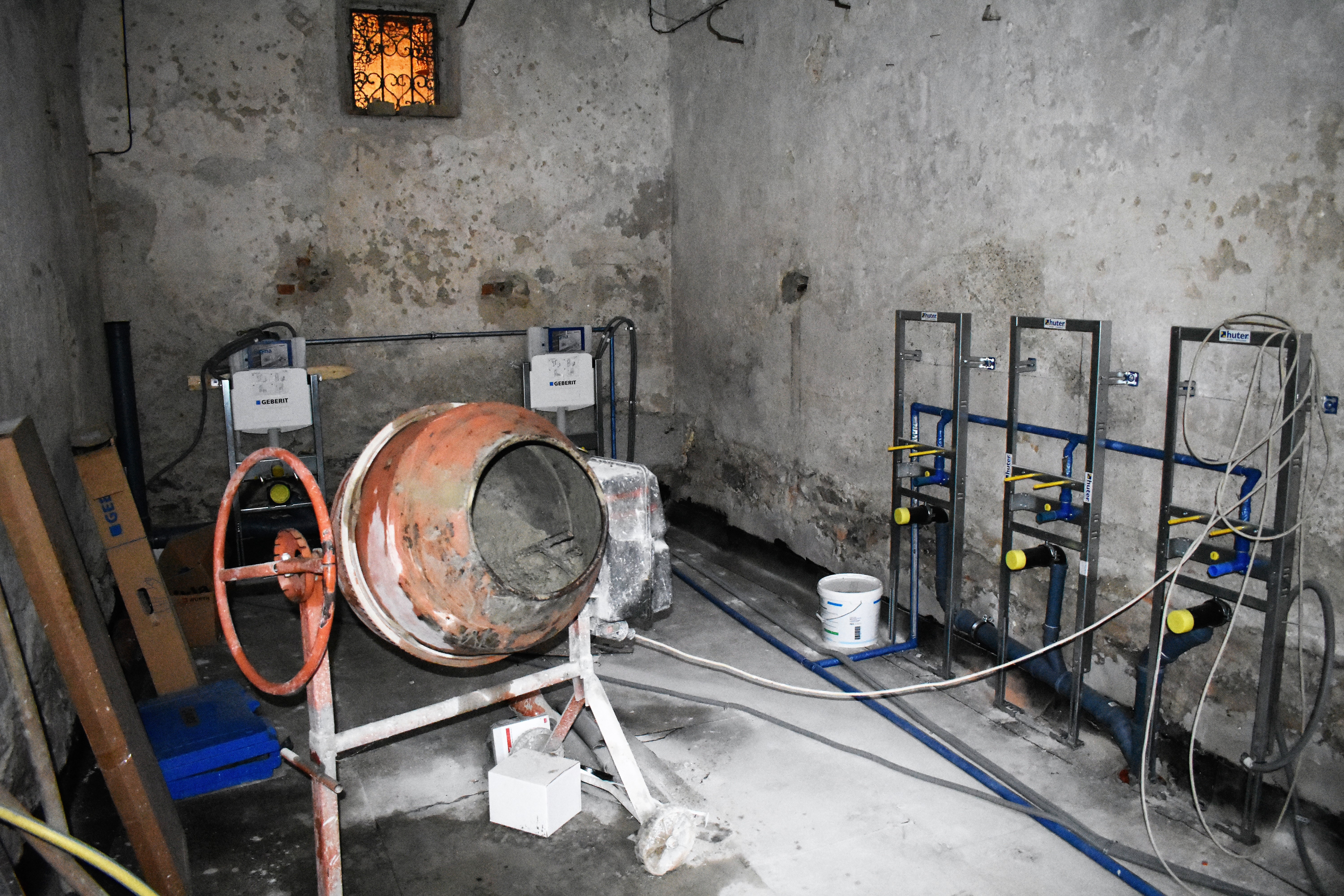

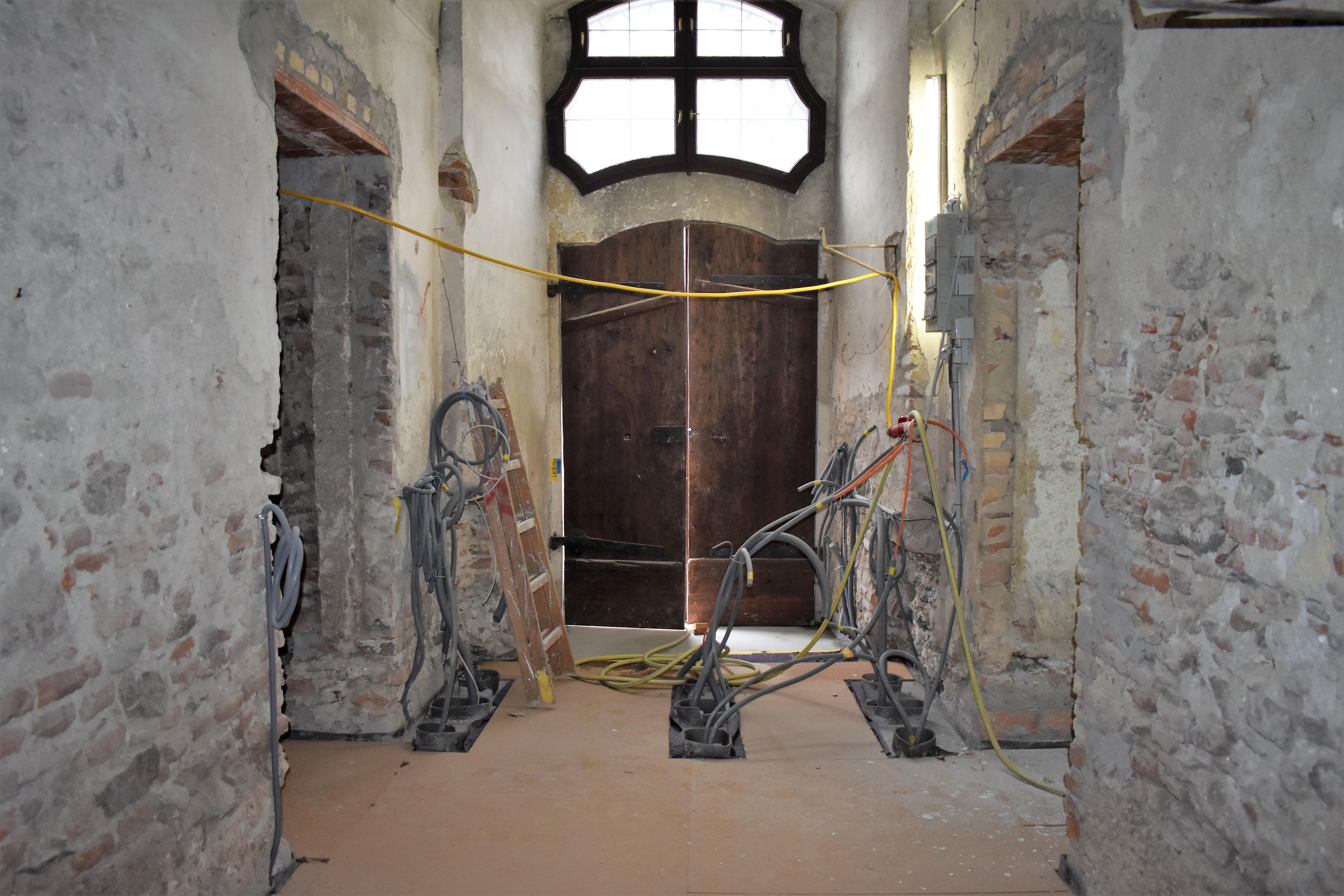

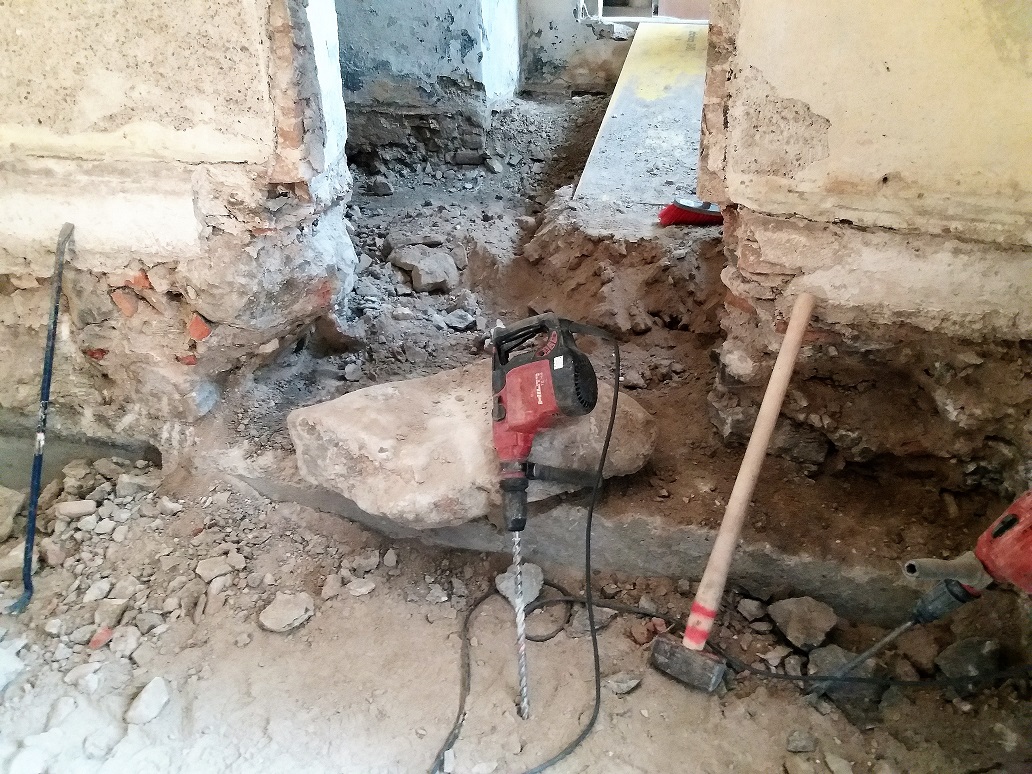

Bautag 23

Der Beton ist fest und so beginnen die Handwerker mit den Installationen "im" Fußboden. Wie man sieht sind die Gestelle für die Toiletten montiert, die ersten Verrohrungen für die Stromkabel gelegt und auch die Wasserleitung führt schon in die "richtige" Richtung! Auch der Rahmen in der gotischen Halle, welcher als Abgrenzung zwischen Estrich und Mauer dient, wird fixiert und die Bauarbeiter vergrößern in der Zwischenzeit noch die Durchgänge... Wow, welch ein Tempo!!!!

Weiterlesen

Ende Bauwoche DREI

Bautag 18

Nach schneller Vorarbeit aller Beteiligten konnte heute in den "neuen" Bereichen (WC-Anlagen, Säulenhalle & Kassa/Shop) der Grundbeton für den Fußboden gegossen werden. Nächste Woche werden darauf dann die Vorinstallationen für Sanitär, Elektrik und Heizung verlegt!

Weiterlesen

Mitte Bauwoche DREI

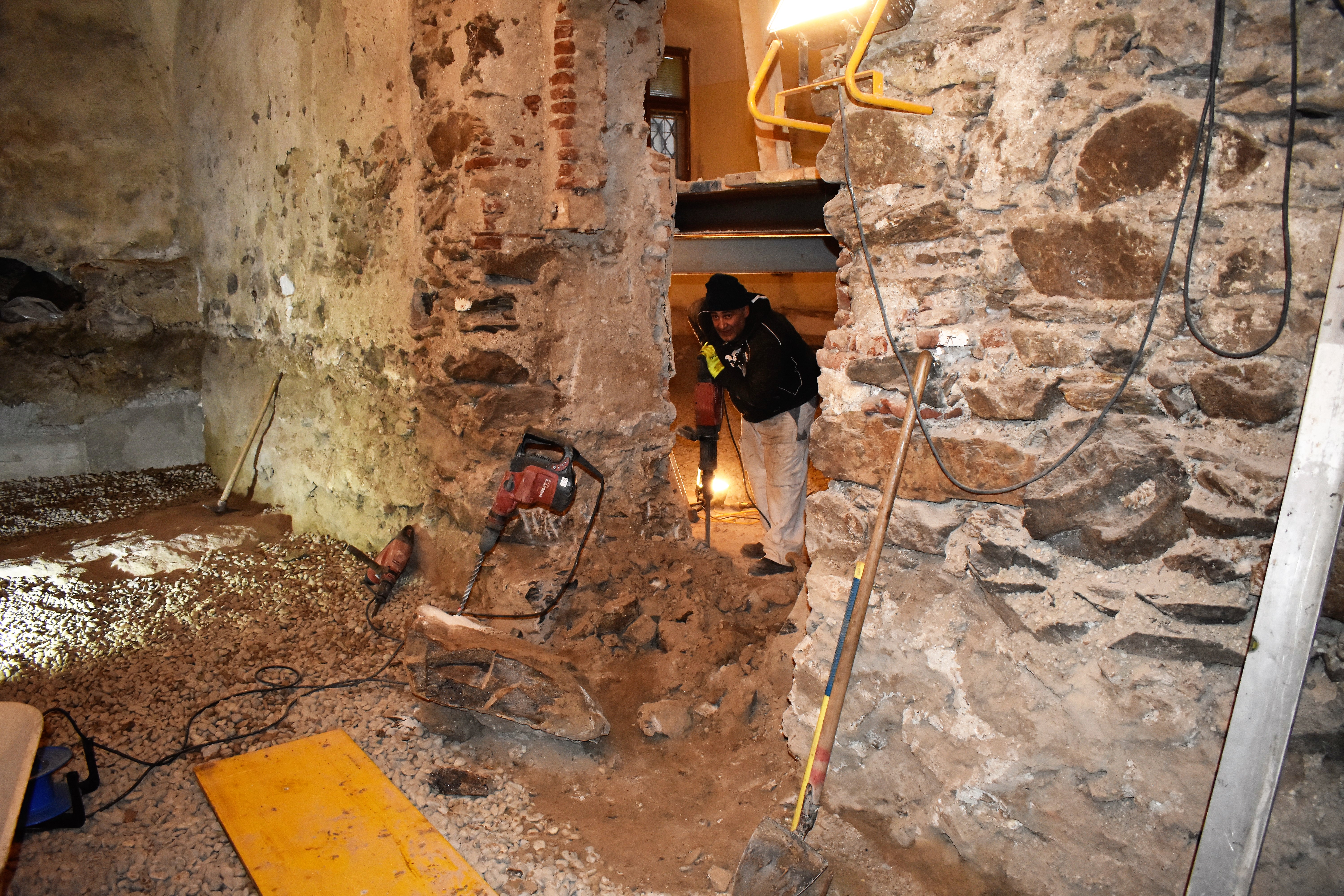

Bautag 16

Endspurt für die erste Etappe! Am Donnerstag wird der Beton für den Unterboden geliefert....

Weiterlesen

Mitte Bauwoche ZWEI

Bautag 10

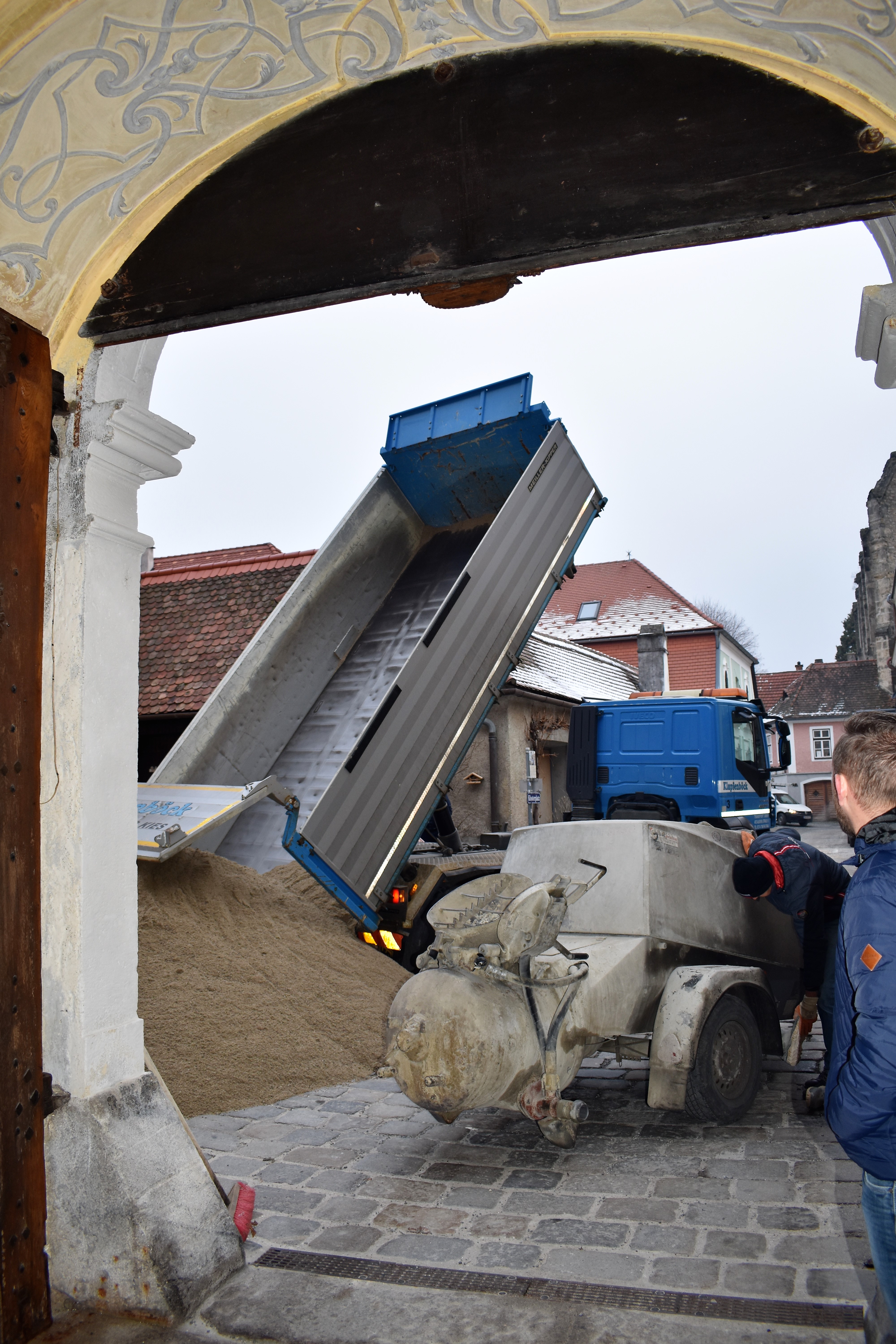

Jetzt kann mit dem Bodenaufbau begonnen werden! Die letzten Mauervorsprünge und Steinbrocken im Boden wurde beseitigt bzw. „verkleinert“ (Schwerstarbeit für die Bauarbeiter, Stichwort: Granitfelsbrocken!) und so heißt es nun warten auf den Schotter-LKW. Auch wurden stillgelegte Kamine auf Ihre Tauglichkeit geprüft, zukünftig Leitungen vom EG in den Dachboden (bzw. vice versa) zu bringen und so die Verbindung zwischen den einzelnen Gebäudebereichen zu schaffen.

Weiterlesen

Ende Bauwoche EINS

Bautag 5

Viel ist geschehen diese Woche! Die Abwasserrohre sind verlegt, der Wanddurchbruch für Leitungen in den zukünftigen Technikraum geschafft, Vorbereitungsarbeiten für die Bodenschüttung abgeschlossen und das Bodenniveau im zukünftigen Ausgangsbereich gesenkt. Dazu fanden 2 Baubesprechungen statt und eine große Projektbesprechung!

Weiterlesen

Baustart

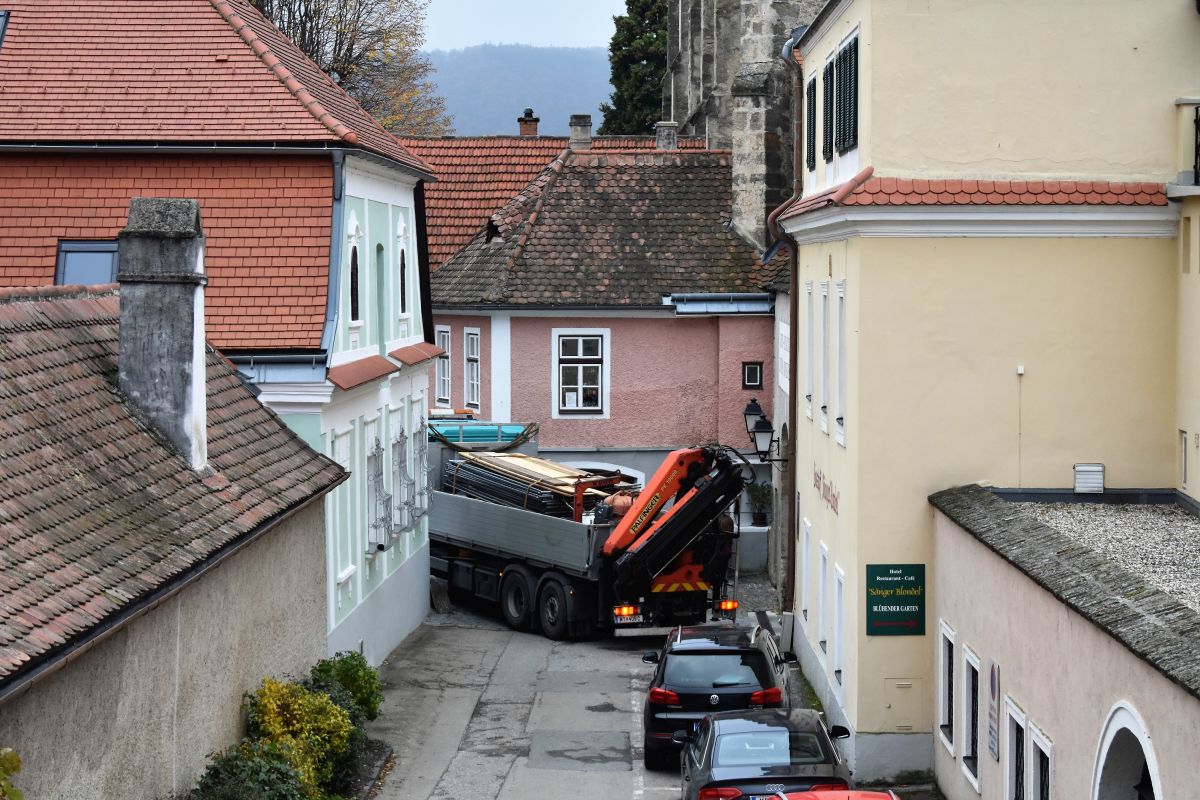

Bautag 1

Endlich, es geht los - Baustart! Heute wurde die Baustelle eingerichtet und erste Vorarbeiten erledigt. Die Zeit läuft, noch vor Weihnachten muss die Säulenhalle „estrichfertig“ sein…

Weiterlesen

Umbaufest

Am Nationalfeiertag wurden die Pläne der breiten Öffentlichkeit präsentiert. Bei herrlichem Herbstwetter kamen zahlreiche Besucher zum UMBAUFEST und verfolgten mit großem Interesse den Ausführungen von Propst Maximilian, Dechant Petrus Stockinger und DI Gerhard Abel von Planet Architects.
Weiterlesen

Weiterlesen

Baubesprechungen

Die Planung ist fast abgeschlossen und die Ausschreibungen verschickt. Am Ausstellungskonzept wird noch gefeilt, so sind wir optimistisch im November mit dem Umbau zu beginnen!

Weiterlesen

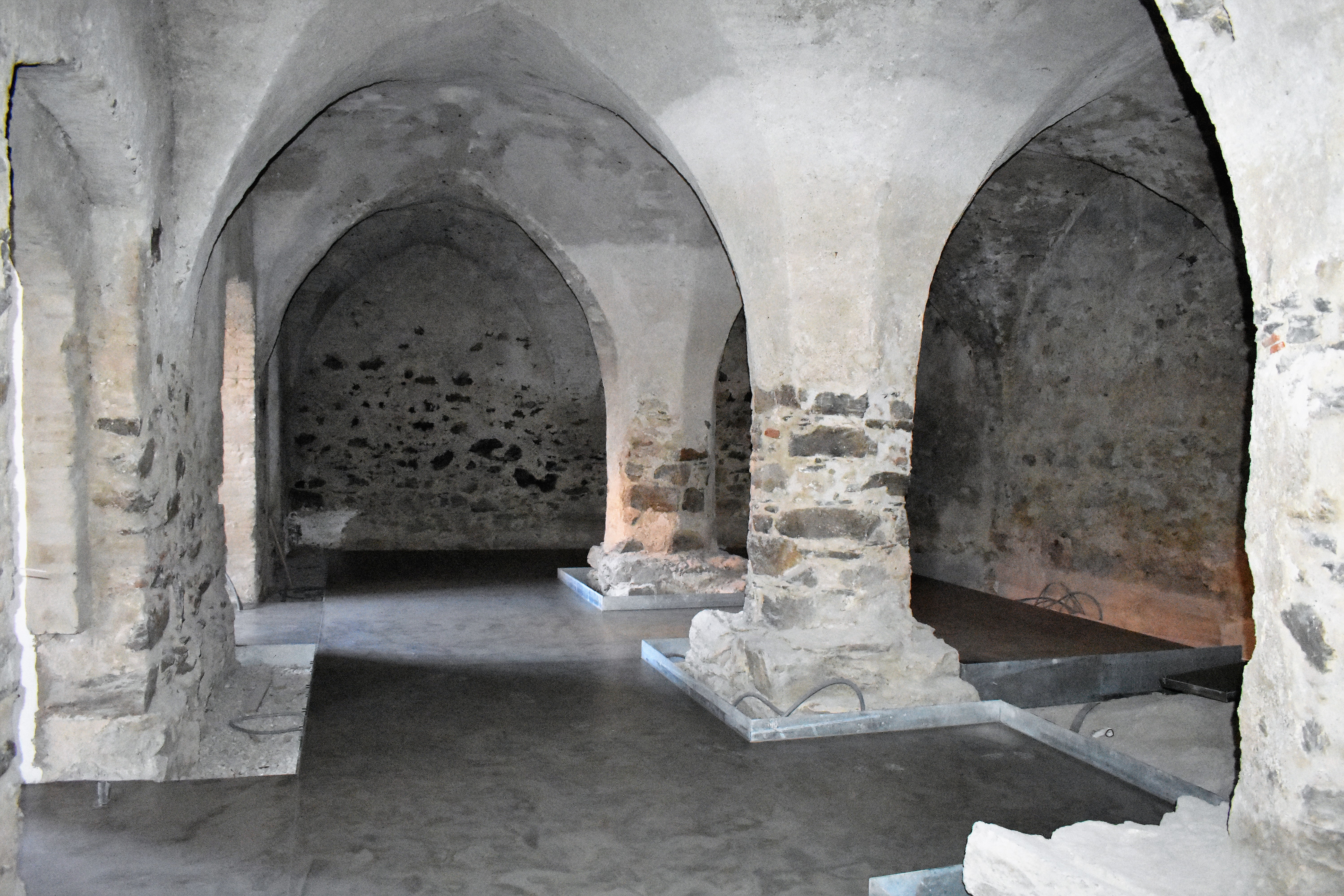

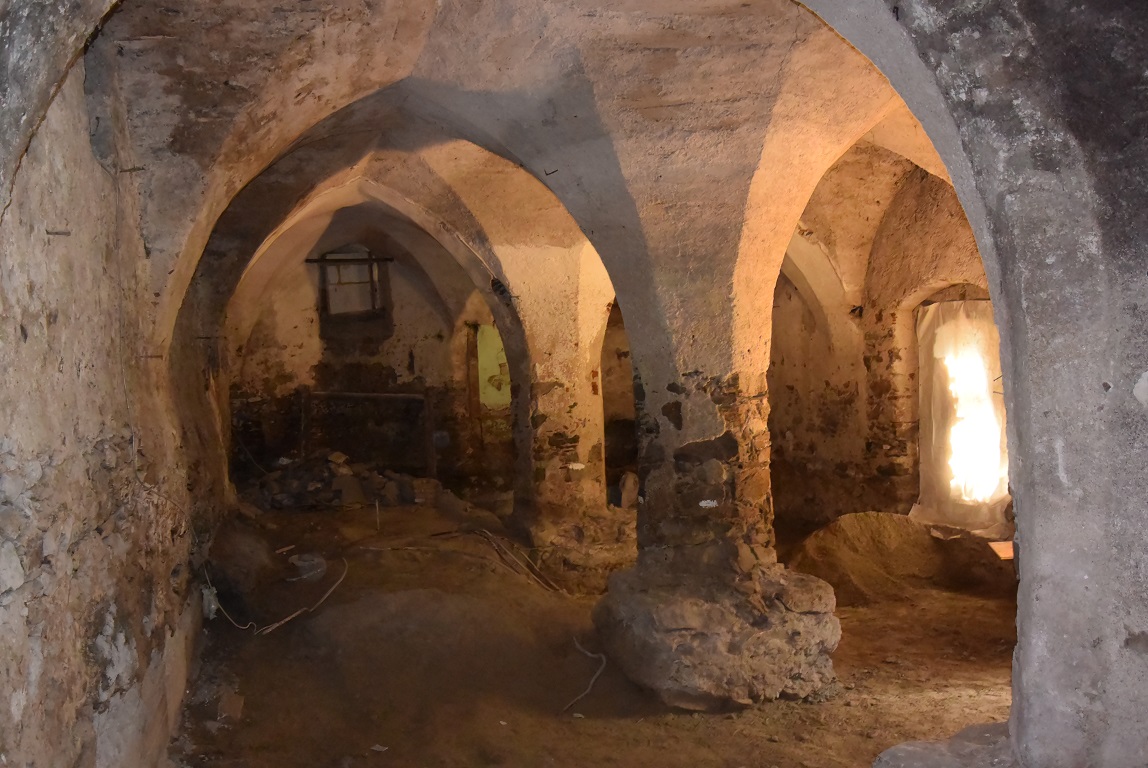

Säulenhalle vor Baubeginn

Im Winter 2017/18 hat das Bundesdenkmalamt Grabungen im ehemaligen gotischen Wirtschaftsraum, einer herrlichen Säulenhalle, durchgeführt; alles ist bereit für den Start der Bauarbeiten!

Weiterlesen
